2025. 8. 5. 15:25ㆍProject/Working
ㅣ설계기간 : 2022. 12 ~ 2023.06
ㅣ감리기간 : 2023. 06 ~ 2024. 01
ㅣ시공기간 : 2023. 06 ~ 2024. 01
ㅣ건축면적 : 154.93 ㎡
ㅣ연 면 적 : 196.29 ㎡
ㅣ건 폐 율 : 36.08 %
ㅣ용 적 률 : 39.08 %
ㅣ시 공 : 골조공사 이후 시공사 타절(소송), 건축주 직영공사
언젠가 이 프로젝트는 <complete> 카테고리로 옮겨갈 수도 있겠습니다.
설계 용역 완료, 납품, 인허가 완료. 시공사 선정, 착공, 감리 시작.
사용승인 접수 직전 건축주가 일방적으로 감리자 변경하여 감리 완료 불가.
이러저러한 이유로 아직도 사용승인 완료되지 않음. (현재 2025.08)
설계는 즐겁게 진행했지만, 시공 중에는 참 마음고생 많았던 프로젝트였습니다.
가까운 현장이라 정말 자주 갔었고, 시공자나 현장 담당자가 바뀔 때마다 정말 열심히 설명하느라 애썼는데
그런다고 계속 사람이 바뀌는데 잘 지어지기가 쉽지가 않았지요.
그런데 마지막 마무리마저 그다지 좋지 않았어서 참 아픈 손가락이 되었습니다.
그럼에도, 2023년 상반기를 탈탈 털어 정말 온마음을 다해 설계했고,
납품 도서의 퀄리티도 최대한을 뽑아내려 정말 열심히 했었던 프로젝트였습니다.
강아지(대형견)가 마당을 막 뛰어다니며 온전히 쓸 수 있기를 바라며 온마당집이라 이름붙이고 그리 계획했습니다.
각각의 가족 구성원이 원하는 공간들을 그에 맞게 만들어주려 고민도 많았습니다.
일단, 3D 이미지들을 올립니다.

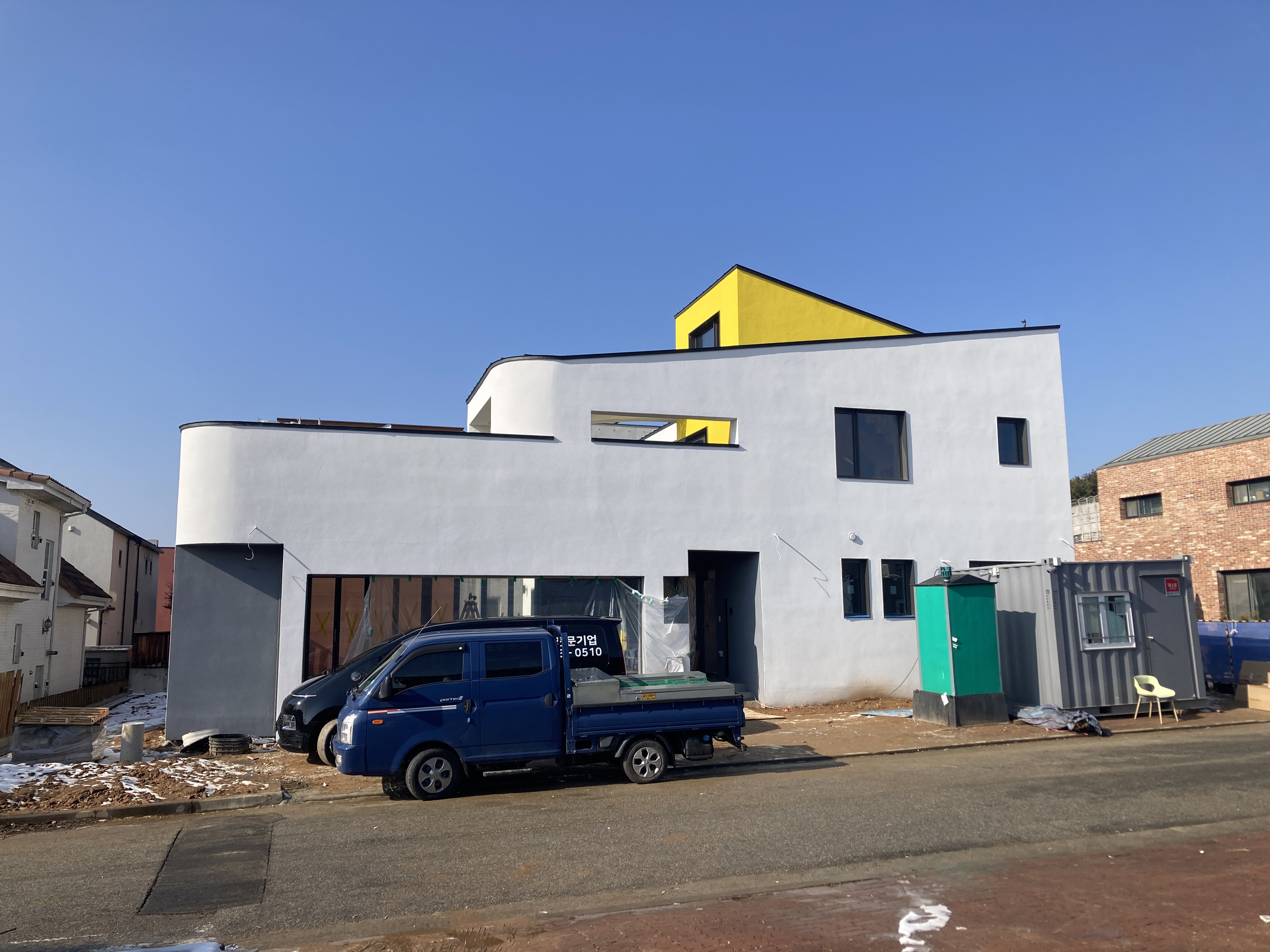

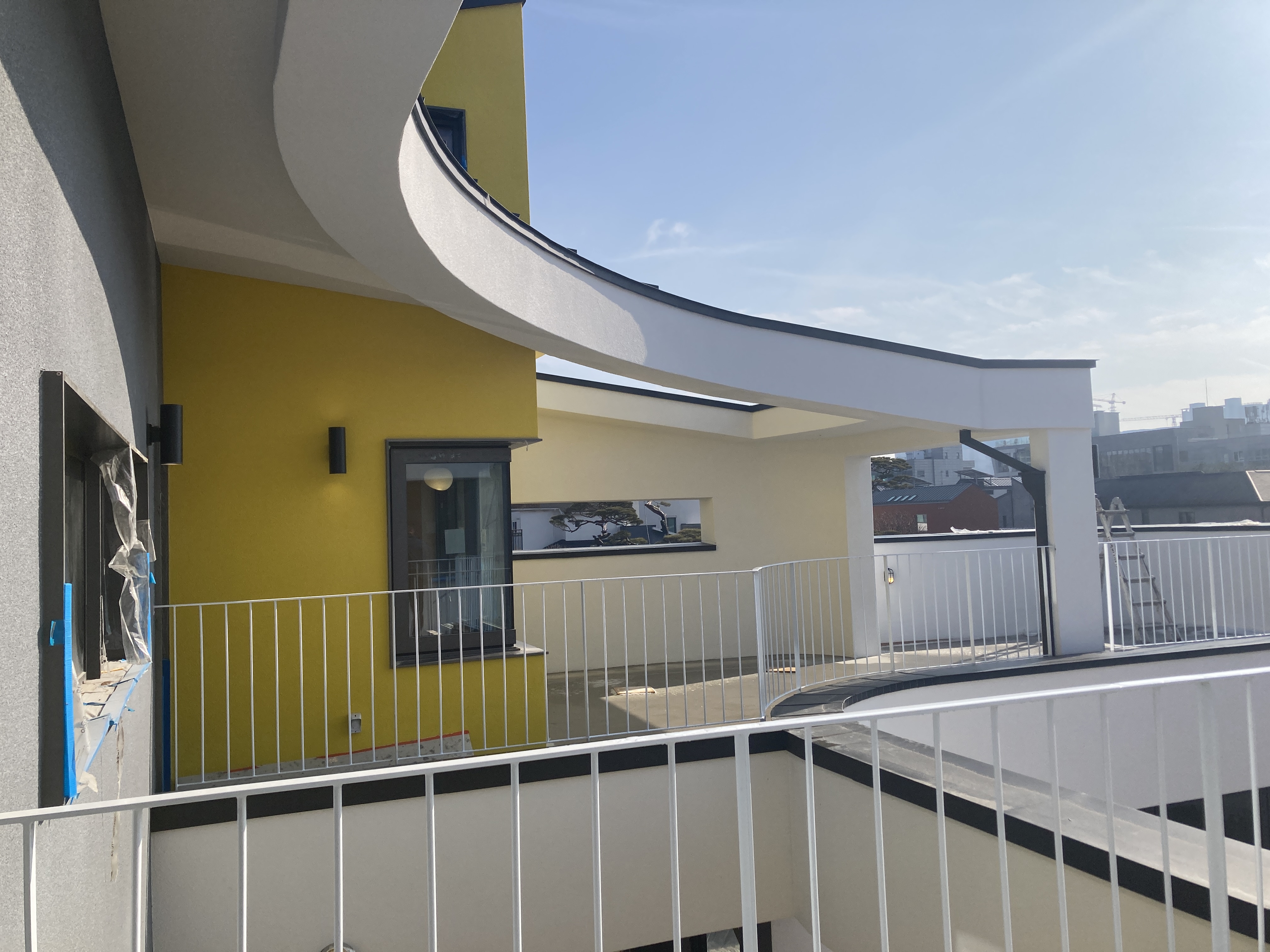

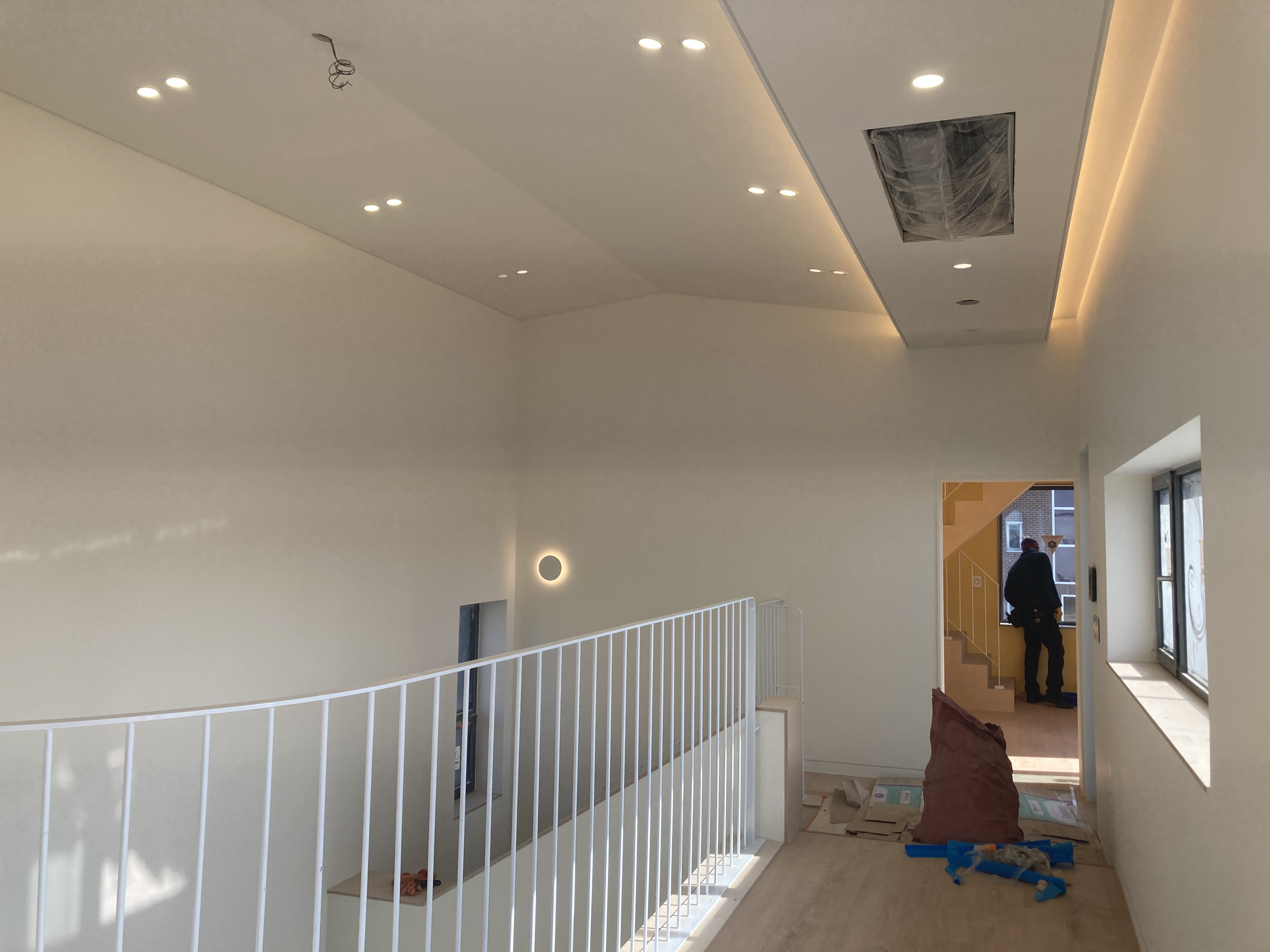

그리고, 현장에서 타의로 쫓겨나기 전, 마지막 감리 때 찍은 현장 사진.
어쩔 수 없이 계획안과 달라진 부분들이 꽤.
'Project > Working' 카테고리의 다른 글
단독주택 비튼집 (1) | 2025.08.05 |
---|---|
금촌 실내배드민턴장 증축공사. 시작 (0) | 2021.07.22 |
파주 근린생활시설 아도나이. 모형사진 (0) | 2021.06.08 |
파주 깊고 밝은 집. 모형사진 (0) | 2020.12.09 |
동탄 H 근린생활시설 (0) | 2020.12.09 |
